Baureportage

EFH Willimann

Verfolgen Sie hier die gesamte Bauzeit des Einfamilienhauses Willimann in Ruswil.

4. April 2025

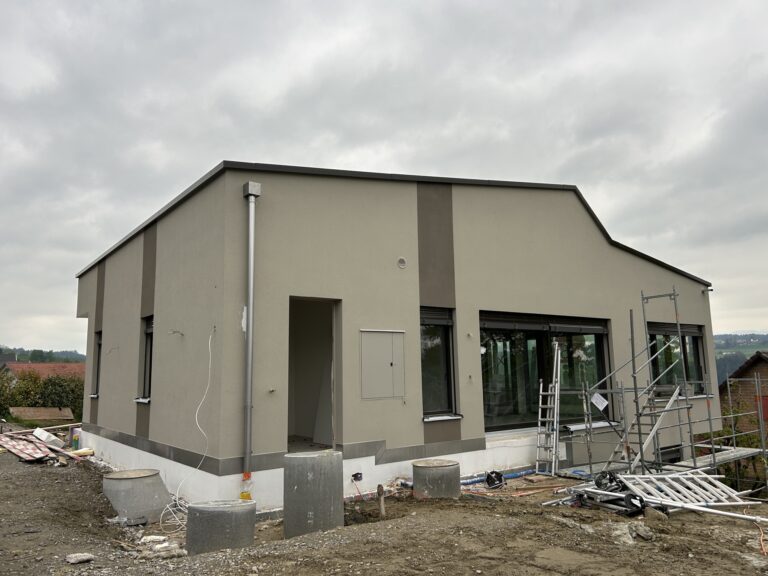

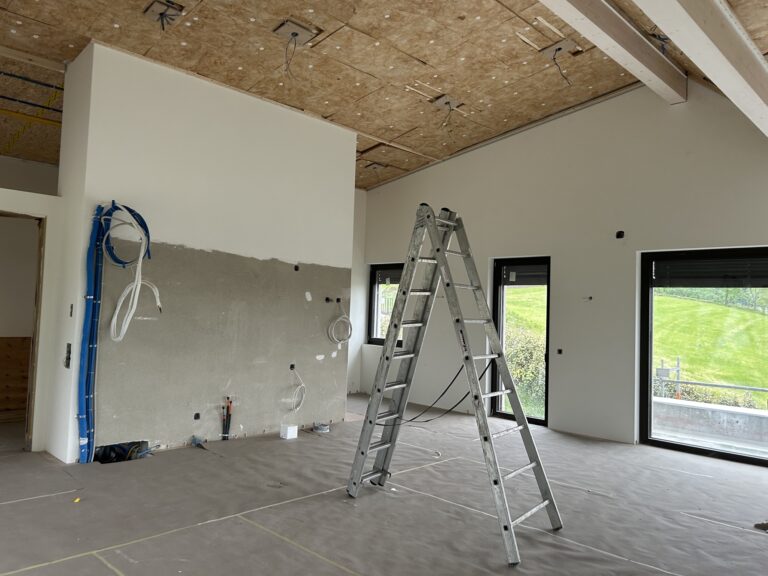

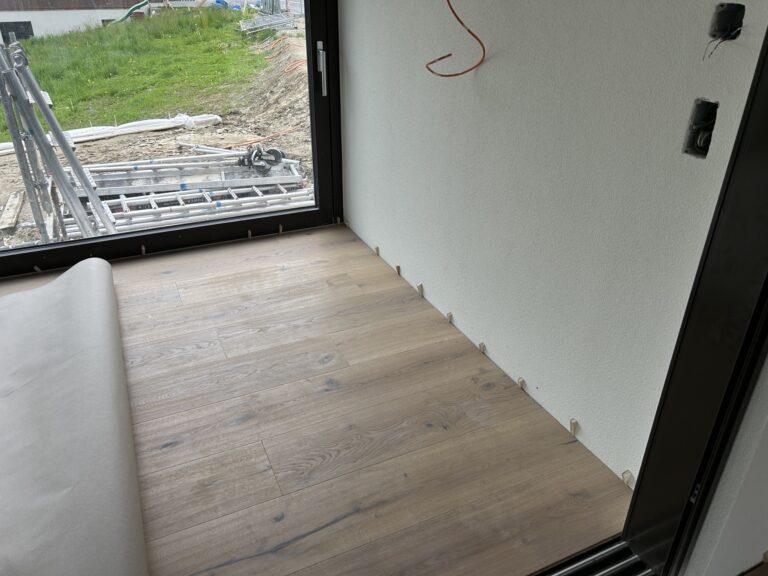

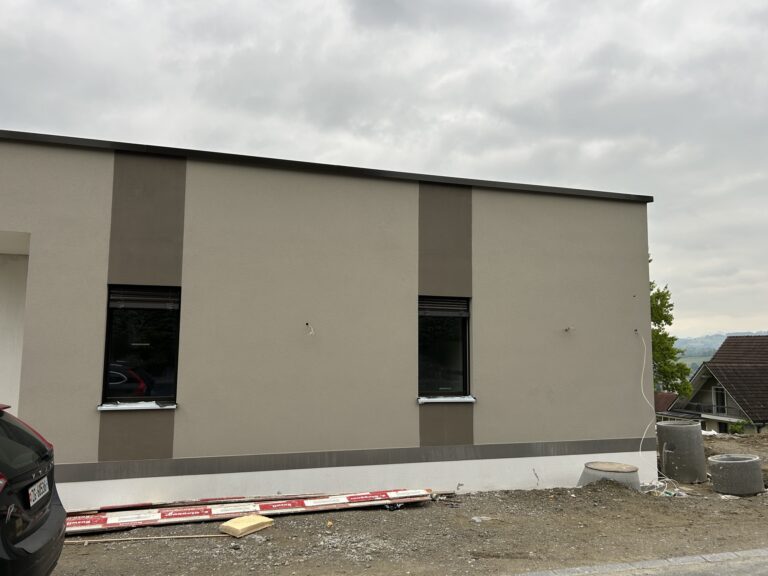

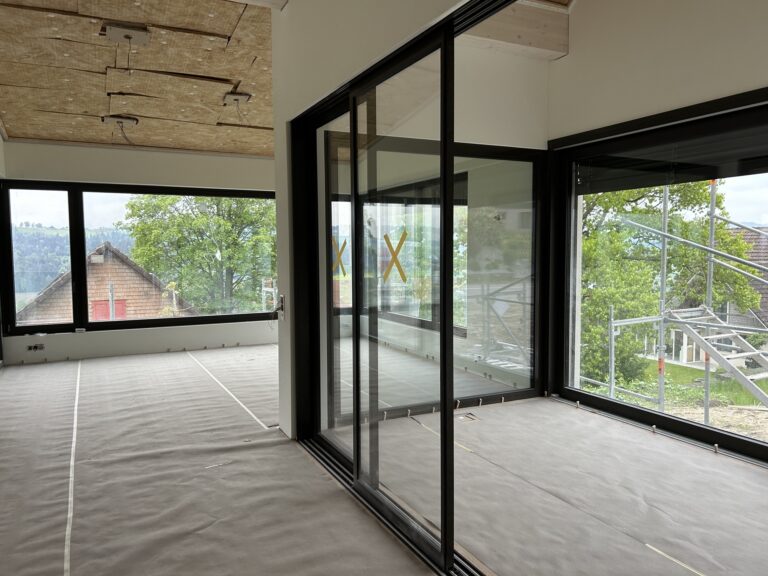

In der Zwischenzeit konnten bereits alle Fenster montiert und abgeklebt werden. Die Wände sind ebenfalls auch schon komplett abgerieben. Zurzeit werden letzte Verbesserungen bei den Fugenarbeiten vorgenommen. Ausserdem werden fleissig Vorbereitungen getroffen, dass zeitnah die Akustikdecken montiert werden können. Es werden in beiden Geschossen Akustikdecken erstellt, welche einen wesentlich positiven Beitrag zum akustischen Raumklima leisten.

19. Februar 2025

Mittlerweile wurde das Dach aufgerichtet. Auf die Sparren des Steildaches wurden Weichfaserplatten aus Holz befestigt, die bewirken, dass im Sommer die Hitze nicht zu sehr in das Gebäude eintritt. Damit während der Bauphase kein Regen in das Gebäude eintreten kann, wurde eine Unterdachbahn auf der Dämmung befestigt. Ebenfalls wurde eine Hinterlüfungs-Lattung montiert, damit die Luft zirkulieren kann. Aufgrund der schwachen Neigung vom Dach musste diese etwas dicker erstellt werden als sonst.
Ausserdem wurden heute die Fenster geliefert und zum Teil schon in die passenden Fensteraussparungen montiert. Der Zwischenraum von Fensterrahmen und Rohbauöffnung wird mit einem Seidenzopf gestopft und danach noch abgeklebt (Luftdichtigkeit). Die raumhohen Fenster und Hebeschiebetüren wurden im Schwellenbereich mit Flüssigkunststoff abgedichtet, damit keine Feuchtigkeit in das Haus gelangt. Später werden dann die Fensterflügel, bei den bereits platzierten Rahmen noch eingehängt.

24. Januar 2025

Die Arbeit wurde nach den Winterferien wieder aufgenommen und der Bau schreitet weiter voran. Zurzeit sind die Arbeiter damit beschäftigt, die Wände im Erdgeschoss zu schalen und betonieren. Dabei muss die Neigung vom Dach und die Aussparungen für die Pfetten beachtet werden. Anschliessend wird dann mit dem Aufrichten vom Dach gestartet.

19. Dezember 2024

Nachdem letztens die Wände im Untergeschoss erstellt wurden, konnte mittlerweile bereits auch schon die Decke über UG betoniert und die Schalung für die nächsten Wände erstellt werden. Die Aussenwände wurden rundherum abgedichtet, um das Gebäude gegen drückendes Hangwasser zu schützen. Zudem konnte die wasserresistente Wärmedämmung und die Filterplatten erfolgreich angebracht werden. Zurzeit wird das Gebäude nun hinterfüllt.

27. November 2024

Seit dem letzten Besuch ist auf der Baustelle einiges passiert. Bisher wurde die Kanalisation erfolgreich verlegt. Zudem konnte der Frostriegel, die Bodenplatte sowie auch die Aussenwände bereits betoniert werden. Dazu wurde zuerst eine Schalung aufgestellt, an welcher dann die Armierung mit Distanzhaltern befestigt wurde. Danach konnte die Schalung auf der anderen Seite aufgestellt und mit flüssigem Beton befüllt werden. Damit keine Luftlöcher entstehen, musste der Beton mit einer Vibriernadel verdichtet werden. Aktuell sind die Maurer am Erstellen der Backsteinwände im Untergeschoss.

6. November 2024

Vergangene Woche konnte mit dem Bau des Einfamilienhauses in Ruswil begonnen werden. Geplant ist ein zweistöckiges Gebäude. Nachdem der Kran aufgestellt und weitere Baustelleninstallationen getätigt wurden, startete man mit den Aushubarbeiten. Neben der Baugrube wurde ein Aushubdepot erstellt, welches später zum Hinterfüllen wiederverwendet wird. Als nächsten Schritt soll die Kanalisation verlegt werden.

Kurmann Architekten logo dark
Überblick zum Datenschutz

Diese Website verwendet Cookies, damit wir Ihnen die bestmögliche Benutzererfahrung bieten können. Die Cookie-Informationen werden in Ihrem Browser gespeichert und dienen unter anderem dazu, Sie wiederzuerkennen, wenn Sie zu unserer Website zurückkehren, und unserem Team dabei zu helfen, zu verstehen, welche Abschnitte der Website Sie am interessantesten und nützlichsten finden.
